Στην κατασκευή αγωγών μεταφοράς φυσικού αερίου από την Τουρκία στα κατεχόμενα και τανάπαλι, δηλαδή διπλής κατεύθυνσης, προχωρεί η Άγκυρα, παράλληλα με το σχέδιο ηλεκτρικής διασύνδεσης. Πρόκειται για δυο έργα στρατηγικής και γεωπολιτικής σημασίας, που αναβαθμίζουν την Τουρκία στην ευρύτερη περιοχή και εδραιώνουν την παρουσία της στα κατεχόμενα.
Σύμφωνα με πληροφορίες, σε σχέση με την κατασκευή αγωγών μεταφοράς φυσικού αερίου, πραγματοποιήθηκε προ ημερών στην Άγκυρα σύσκεψη για εξέταση των επόμενων βημάτων. Την ίδια ώρα, το θέμα της ηλεκτρικής διασύνδεσης, αν και δεν είναι τωρινό, φαίνεται να αντιμετωπίζει δυσκολίες, καθώς η Λευκωσία έχει θέσει το ζήτημα τούτο στην Ευρωπαϊκή Ένωση. Η τελευταία έχει παρέμβει προς την κατεύθυνση της κατοχικής Τουρκίας.
Οι σχεδιασμοί αυτοί, εάν και εφόσον υλοποιηθούν, αλλάζουν τα δεδομένα στην περιοχή αλλά και στην Κύπρο. Στόχος είναι να καταστεί η Τουρκία περιφερειακό ενεργειακό κέντρο χρησιμοποιώντας και την Κύπρο
Η κατασκευή αγωγών
Αναφορικά με τους αγωγούς μεταφοράς φυσικού αερίου, οι τεχνικές μελέτες έχουν ολοκληρωθεί και αναμένεται ότι το έργο θα «επισημοποιηθεί» όταν θα υπογραφεί -τυπικά- μνημόνιο μεταξύ Τουρκίας και αποσχιστικής οντότητας. Αυτό αναμένεται ότι θα γίνει το δεύτερο δεκαήμερο Ιουνίου, όταν θα επισκεφθεί τα κατεχόμενα ο Τούρκος αντιπρόεδρος, Cevdet Yılmaz.

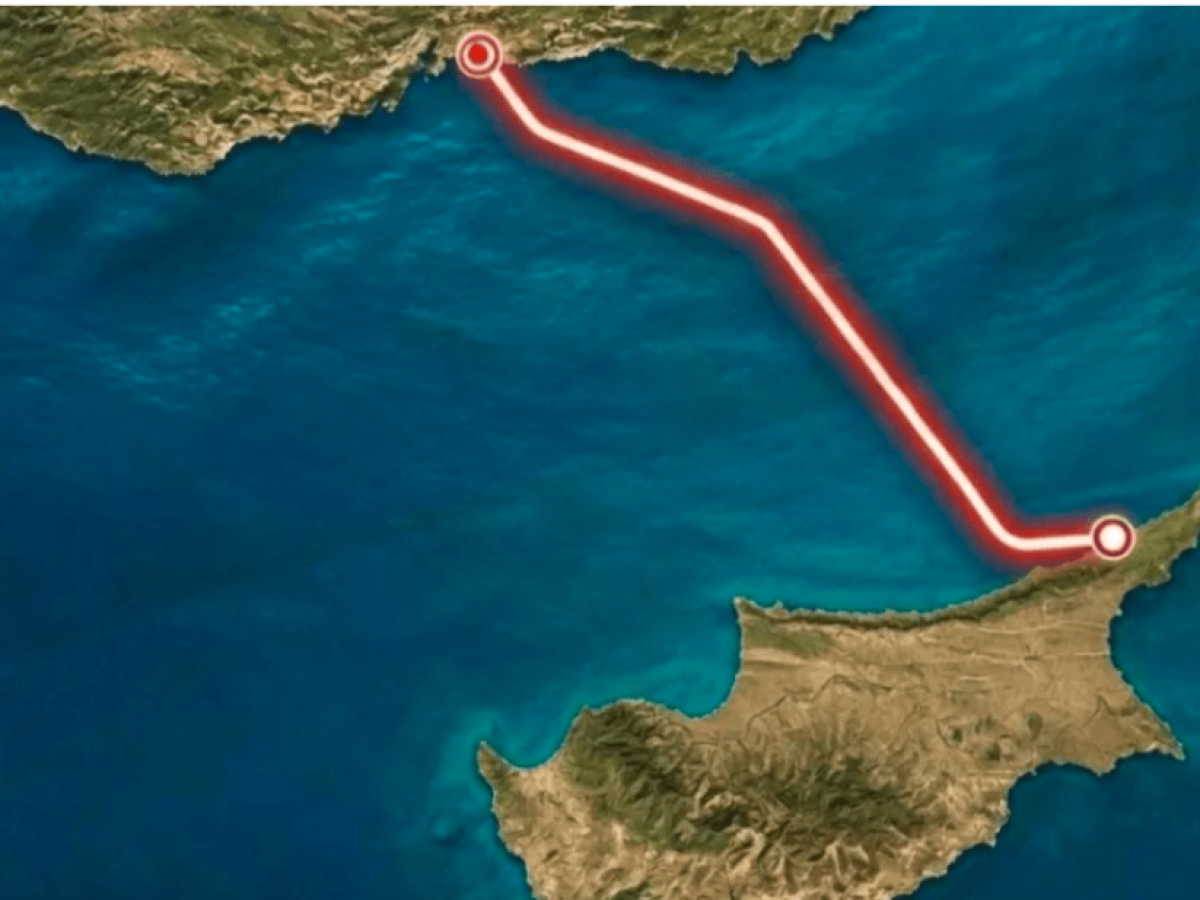

Το έργο περιλαμβάνει την κατασκευή ενός διπλού αγωγού φυσικού αερίου διαμέτρου 55 περίπου εκατοστών, μήκους 97 χιλιομέτρων. Σύμφωνα με τον λεγόμενο πρωθυπουργό της αποσχιστικής οντότητας, Ουνάλ Ουστέρ, οι εργασίες έχουν προγραμματιστεί να αρχίσουν το τρίτο τρίμηνο του 2026 και αναμένεται να ολοκληρωθούν εντός δύο ετών.
Το έργο θα κοστίσει 700 εκ. περίπου δολάρια Αμερικής. Για σκοπούς υλοποίησης του έργου θα κατασκευασθεί μια νέα μονάδα στον ηλεκτροπαραγωγικό σταθμό Τράπεζας Κερύνειας (Teknecik), που θα τροφοδοτείται με φυσικό αέριο. Θα υπάρχει και η δυνατότητα -αυτός είναι ο στόχος- αποθήκευσης ενέργειας για να διοχετεύεται για παράδειγμα, όταν και όποτε χρειάζεται, σε τουριστικές μονάδες.
